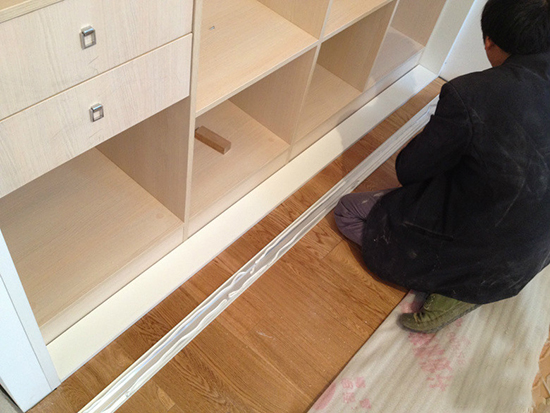

用垫布点好地板,先从靠墙的一端宽侧板开始组装,将宽侧板平放于地面上(离后墙面保持700mm距离)。首先将填好的三合一胶塞的板件,平放在垫布上,检查孔距与图纸相符,并装上三合一单连杆。然后将固层钉上木塞,固定于宽侧板上面,顶板大柄孔朝上,其余固层都朝下,脚线大柄孔朝内(中间固层与L架高度一致,即底板到固层内空为960mm,现场打层板孔)。放上侧板,钉上木塞,木塞要求连通两边的固层。在第二个柜固层上面装好双连杆,注意双连杆上面大柄只能锁住一半,即90°。当两件固层与侧板固定后再同时拧紧大柄。装第三个柜时重复第二个柜的安装步骤。
钉背板。把装好的整体柜侧放在点好垫布的地板上面,垫平侧板成同一平面。用拉尺量好柜子的对角尺寸,调至相等,从宽测板处开始装第一块背板,注意如果中间有固层钉钉子时,先用铅笔画好固层的中心线,再钉钉子。

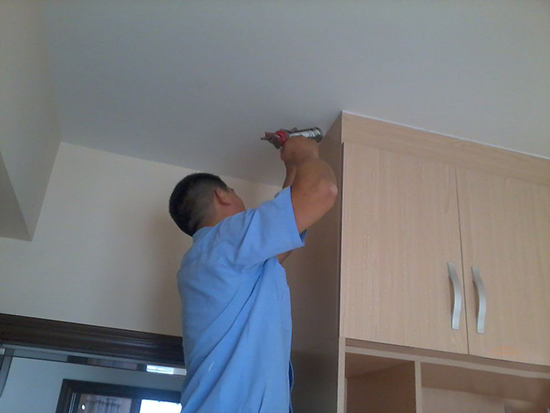

L架的安装。用L架的侧板在对应的侧板上面一平行线,然后上移9mm画出三合一胶粒的中心线,用L架的顶班在相对应的底板上面画一平行线,平线内进9mm画出三个一胶粒的中心线。用10mm钻头开孔,孔深10-20mm。装上单杆。L架装好后在背板上加钉子固定。
清理衣柜安装位杂物,左右各站一人,衣柜向后稍斜,用力提起,向后移到所需位置注意不要刮花地板、墙壁。
1)将三合一的胶粒如①抽屉孔内;
2)将②、③侧板与抽面连接;
3)用中间固层¢3.5*40螺丝将④与②、③连接侧板与合板;
4)将背板⑤插入②、③槽内,用小铁钉固定在后板④上面,安装内嵌式拉手(拉屉要求方正,保持90°角度)。
安装三节轨道:轨道顶住抽屉,平齐抽屉地板部,移动母轨固定子轨螺丝装于子轨竖眼上,(此为可调位)。两处抽屉面板到轨道眼中心位的距离再加2mm的间隙,拆下母轨按量出的数据在柜体侧板上用90°角尺画横切线,此横截线为母轨的中心眼线。抽屉面板为入柱,所以再从柜体侧板外边内进19mm画出竖切线,母轨平齐竖切线,中心眼平齐横切线,螺丝装于母线的横眼上(可调位)。抽屉装上后利用可调位进行调试,使抽屉面平,周围缝隙均匀。最后装固定螺丝在子轨的横眼上、母轨的竖眼上。以此类推安装下一个。如遇上满抽屉,同样的原理也可从下往上依次安装,最上方抽屉固定可用90°角码固定。前提要求抽面平整,见习均匀。抽屉间隙为2mm。
格子架:与装抽屉三节轨一样装好三节轨道,量出侧板到轨道中心位的距离加50mm的间隙,得出数据在柜体侧板上画横切线,安装母轨,进行调试、固定。格子架上侧板里上方固定保持50MM间隙,目的为了方便取物。
裤子架:与格子架安装相似,不同的是裤架侧板离格子架面地步为20mm间隙。保持20mm的内空也是为了方便使用。
衣通的安装。从地步固层下移38mm画横切线,侧板分中画竖切线,交叉垫为衣通托上方第一个眼的中心位。
1.安装前必须做检查工作,发现异常,第一时间反馈以便及时改补。
2.仔细核对图纸标识与现场的吻合状态,确定安装顺序。
3.注意安装过程中对产品组合件的保护。
4.梁位、顶线、收口板切角口要仔细核对,切割准确。
5.注意柜侧板的层板孔面尽量不要置于柜内。
6.钉背板时要用拉尺量柜的对角线是否对等,固层有不平的现象要用刨刀刨平,方可钉背板。
7.安装时要如果客户提出问题,要及时解答,并告知处置方式的合理性。
8.若安装出现问题,安装工人回厂必须填写安装记事,并下改补单做好跟踪服务。
9.安装好后,必须先自检、调整,然后由客户验收,签名确认。
10.整个安装服务过程完成后必须还客户一个清洁的环境。
